Là dự án thứ 2 của Tập đoàn Hưng Thịnh tại thành phố biển Vũng Tàu, sau sự thành công của Vũng Tàu Melody. Dự án Vũng Tàu Pearl thuộc dòng căn hộ dịch vụ cao cấp đầu tiên của Tập đoàn Hưng Thịnh tại thị trường nghỉ dưỡng Vũng Tàu. Tọa lạc ngay mặt tiền trục đuờng Thi Sách đắc địa thuộc phường Tam Thắng, TP. Vũng Tàu, Vũng Tàu Pearl Hưng Thịnh chỉ cách bãi biển Thùy Vân 200m đi bộ, cực kỳ thuận lợi và tiềm năng cho khách hàng sở hữu căn hộ tại đây. Vậy hiện tại tiến độ Vũng Tàu Pearl đang đến giai đoạn nào?
Tiến độ thi công Vung Tau Pearl đến tháng 03/2023
Tính đến tháng 03/2023, tiến độ dự án được Chủ Đầu Tư cập nhật tiến độ thường xuyên và đều đặn, cụ thể:
– Block Ruby và Opal:
+ Thi công xây tường hành lang tầng 33 và tường căn hộ tầng 30
+ Tiếp tục thi công MEP hành lang tầng 24 và căn hộ tầng 30
+ Thi công ốp lát gạch WC tầng 10
– Block Topaz và Sapphire:
+ Thi công MEP hành lang tầng 24
+ Thi công ốp lát gạch WC tầng 9
Cùng xem qua những hình ảnh mới nhất của dự án được Chủ Đầu Tư cập nhật.











Tiến độ thi công Vung Tau Pearl đến tháng 12/2022
Tính đến tháng 12/2023, tiến độ dự án được Chủ Đầu Tư cập nhật tiến độ thường xuyên và đều đặn, cụ thể:
– Block Ruby và Opal:
+ Thi công xây tường hành lang tầng 32
+ Thi công tô tường tầng 28
+ Tiếp tục thi công trần thạch cao tầng 4
+ Tiếp tục thi công MEP hành lang tầng 21
+ Thi công MEP tầng 29
– Block Topaz và Sapphire:
+ Tiếp tục thi công tường tầng 29
+ Thi công tô tường tấng 20
+ Thi công MEP căn hộ tầng 22
Cùng xem qua những hình ảnh mới nhất của dự án được Chủ Đầu Tư cập nhật.










Tiến độ thi công Vung Tau Pearl đến tháng 11/2022
Tính đến tháng 11/2022, tiến độ dự án được Chủ Đầu Tư cập nhật tiến độ thường xuyên và đều đặn, cụ thể:
– Block Ruby và Opal:
+ Thi công xây tường 31
+ Tiếp tục tô tường tầng 23
+ Thi công xương thạch cao tầng 10
+ Đóng trần thạch cao tầng 4
+ Thi công MEP hành lang tầng 21
+ Lắp M&E căn hộ tầng 21
– Block Topaz và Sapphire:
+ Thi công xây tường căn hộ tầng 31
+ Thi công tô tường căn hộ tầng 19
+ Lắp đặt xương thạch cao tầng 10
Cùng xem qua những hình ảnh mới nhất của dự án được Chủ Đầu Tư cập nhật.

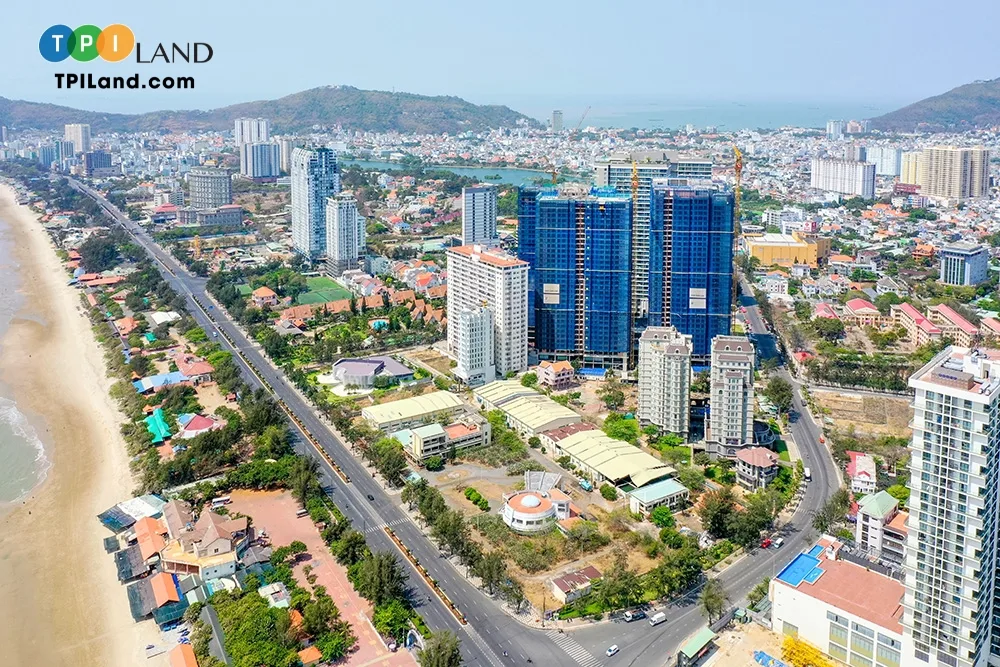

Dự án Vũng Tàu Pearl tiến độ xây dựng mới nhất (cuối tháng 12/2024)
Tính đến tháng 12 năm 2024, tiến độ thi công dự án Vũng Tàu Pearl đã đạt được khoảng hơn 80%, mới đây đã được thi công sơn mặt ngoài dự án. Hiện tại, các hạng mục còn lại của đang được triển khai đồng bộ và khẩn trương để kịp bàn giao đến khách hàng. Các công việc xây thô đã hoàn thành phần đang tiến hành thi công các hạng mục như:
- Block Ruby và Opal – Thi công hệ thống nước cấp âm tường tầng 21
- Block Ruby và Opal – Thi công đóng khung trần thạch cao tầng 12
- Block Ruby và Opal – Thi công lắp đặt lan can, kính tầng 31-33
- Block Ruby và Opal – Thi công lát gạch nền phòng khách căn hộ tầng 4
- Block Sapphire và Topaz – Thi công tô tường trong căn hộ tầng 29
- Block Sapphire và Topaz – Thi công bả ma tít trong căn hộ tầng 10
- Block Sapphire và Topaz – Thi công M&E hệ thống điện nước tầng 30
- Block Sapphire và Topaz – Thi công hệ thống ống đồng, ống nước ngưng tầng 27
- Block Sapphire và Topaz – Thi công hệ thống chữa cháy tầng 9
- Block Sapphire và Topaz – Thi công đóng khung trần thạch cao tầng 8
- Block Sapphire và Topaz – Thi công lắp đặt lan can, kính tầng 29 – 30

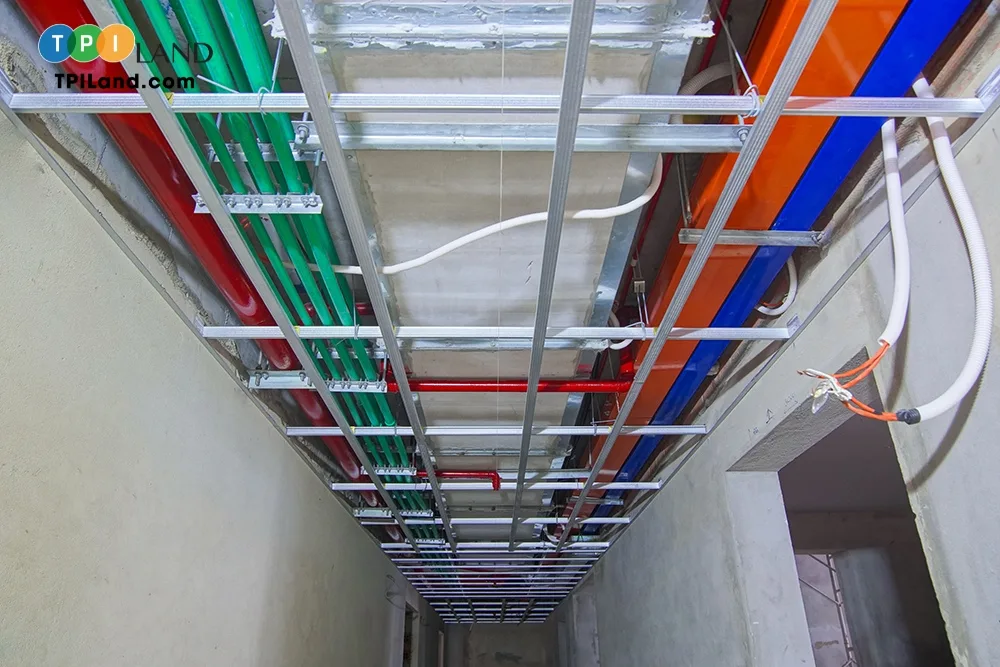

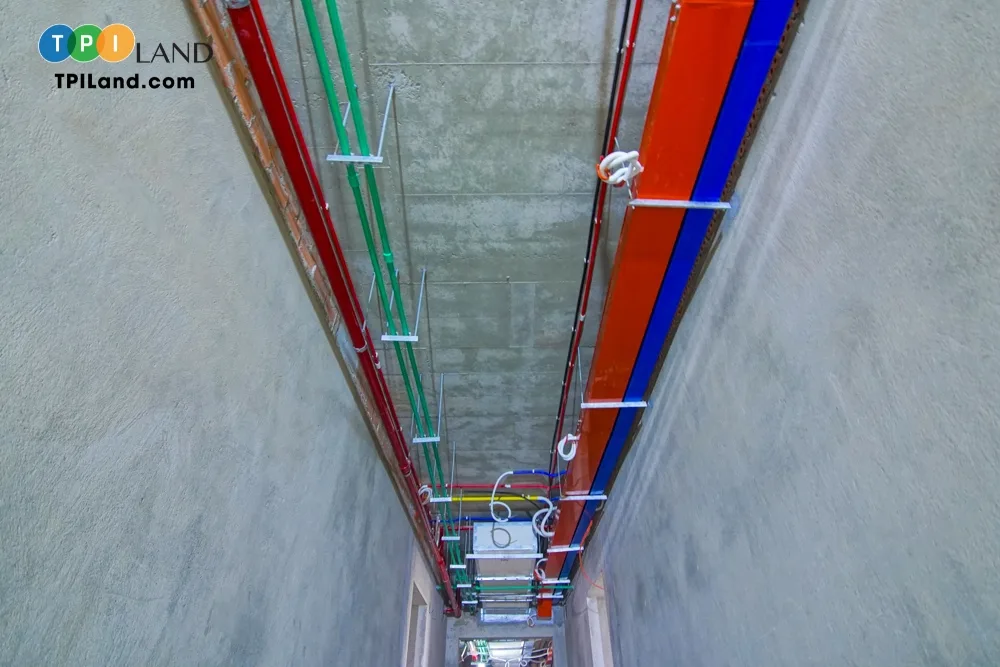

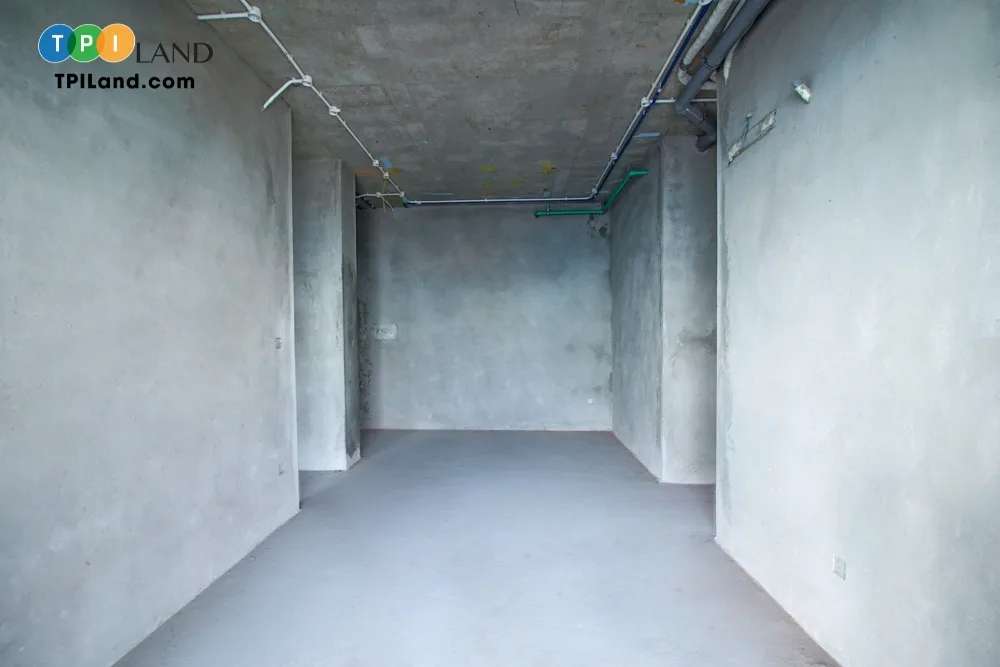

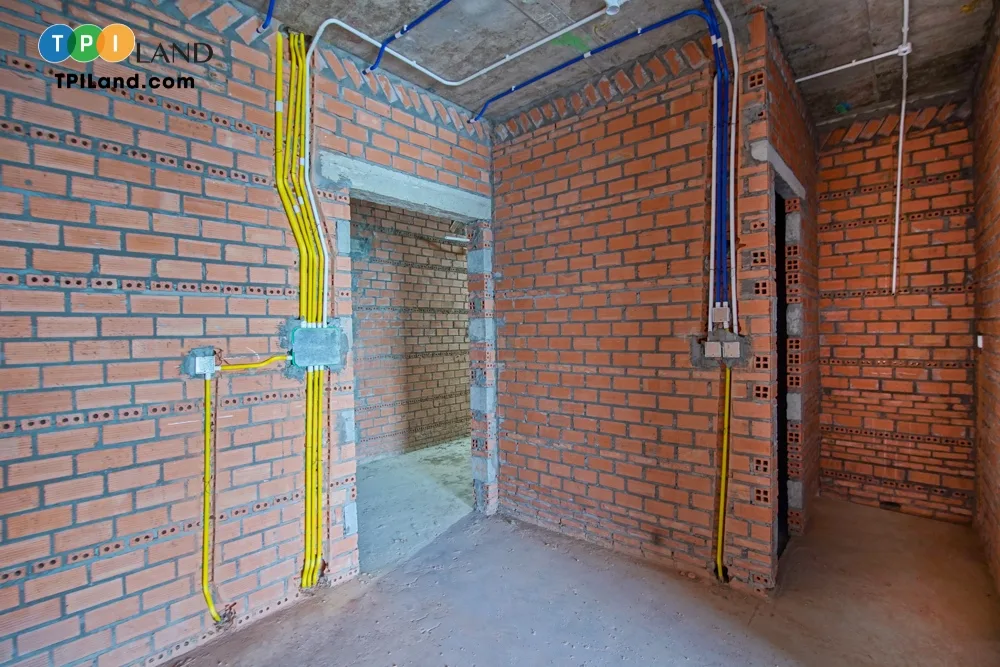

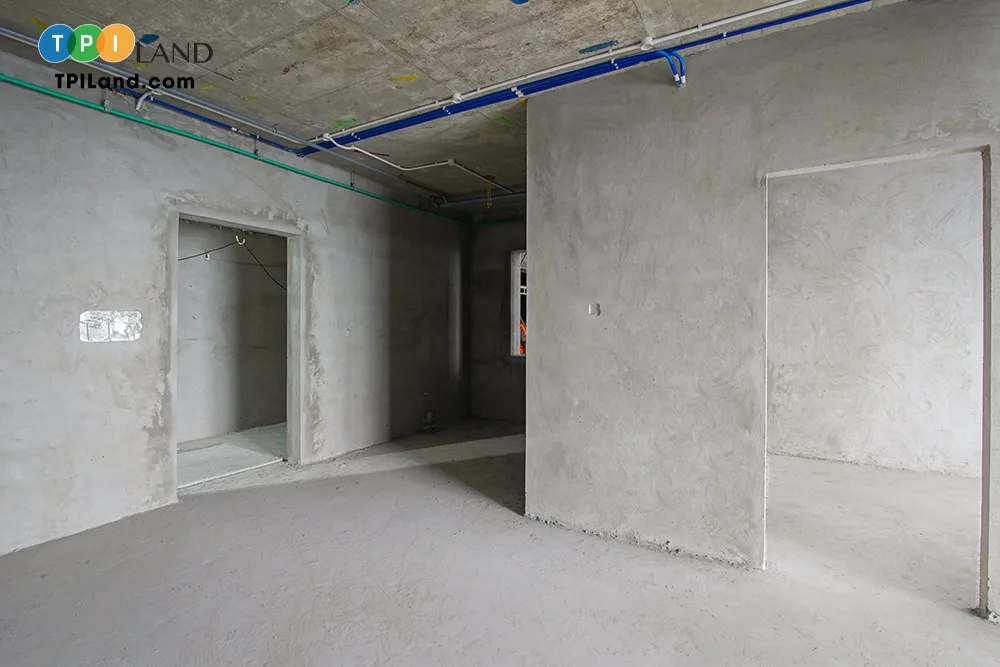

Các hình ảnh thi công dưới đây cho thấy sự nỗ lực không ngừng của đội ngũ kỹ sư và công nhân, tạo điều kiện thuận lợi cho việc hoàn thành dự án trong thời gian sớm nhất.
Thông tin dự án
Tên dự án | Vung Tau Pearl |
Chủ Đầu Tư | Tập đoàn Hưng Thịnh CORP |
Vị trí | Đường Thi Sách, P.Thắng Tam, TP.Vũng Tàu |
Quy mô | 13.110,9m2 – 1787 căn hộ, diện tích: 53m2 – 94m2. |
Thi công xây dựng | Hưng Thịnh Incons |
Loại hình | Shophouse & Condotel |
Sản phẩm | 4 Blocks, 33 Tầng, 2 Tầng hầm – Tầng 1 – 2: Trung tâm thương mại – Tầng 3 – 33: Căn hộ du lịch |
Tiện ích | – 2 Hồ bơi cao cấp ngay tại tầng 3 và tầng 33. – Bar, CLUB – điểm dịch vụ mới Vũng Tàu. – Trung tâm thương mại, siêu thị, rạp chiếu phim – Chuỗi nhà hàng ẩm thực Á – Âu, café sang chảnh – Tượng cảnh quan, vườn cây xanh mát – Sân tập đa chức năng, khu sinh hoạt cộng đồng – Hai hầm đỗ xe rộng rãi và thoáng. – Cổng chào sang trọng, khu vực an ninh 24/7 |
Dự kiến bàn giao | Quý 3/2025 |
